Dunakert építkezési helyzetjelentés: formálódó homlokzat, készülő lakások és előrehaladó gépészeti munkák

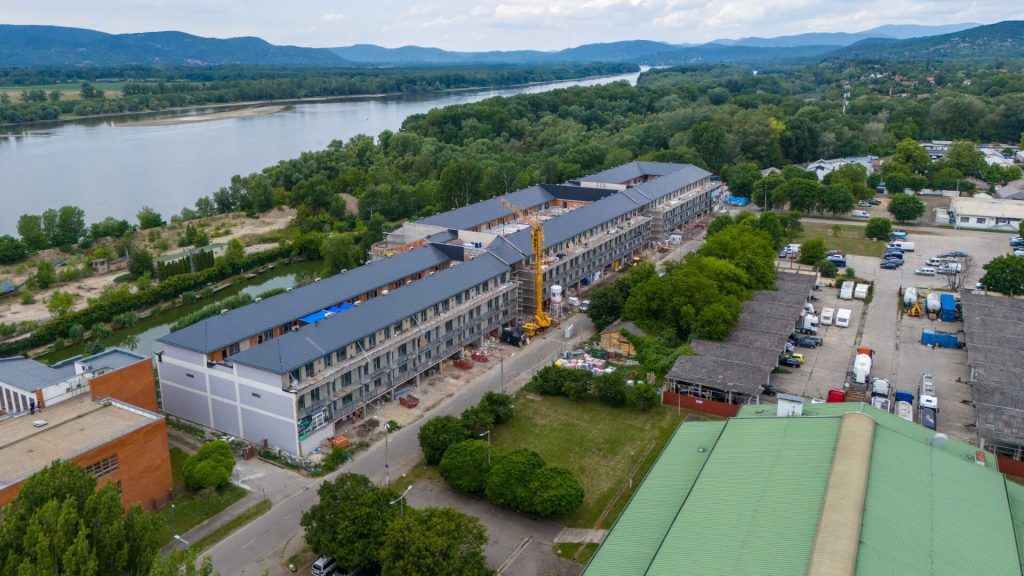

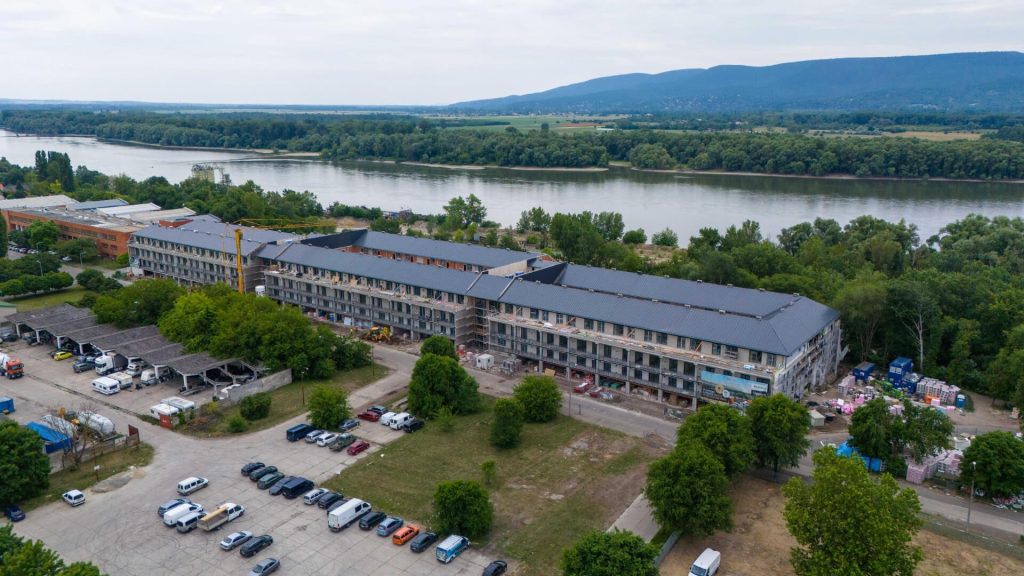

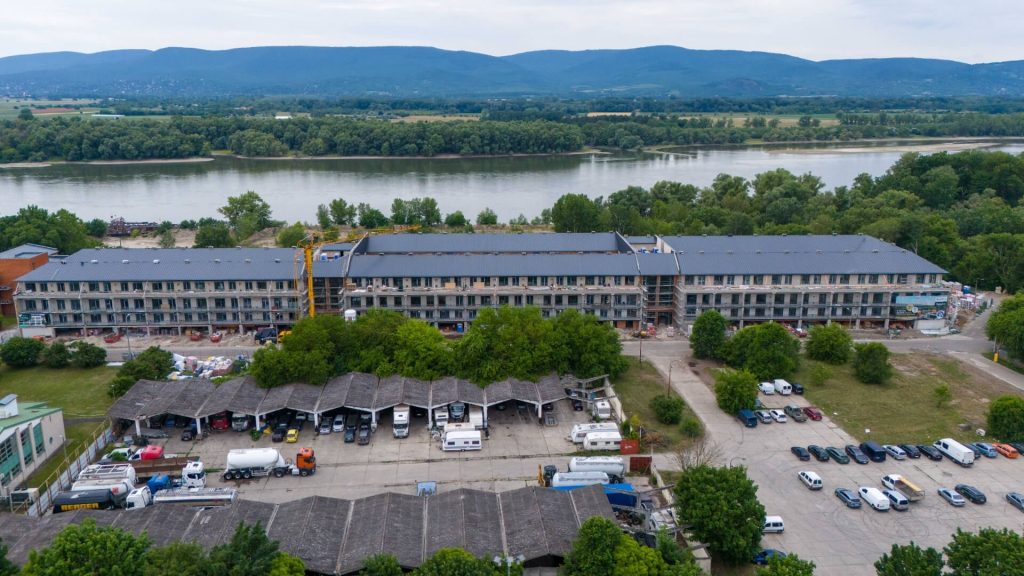

A Dunakert projekt kivitelezése látványos szakaszához érkezett: az épület külső megjelenése egyre inkább elnyeri végleges formáját. Az északi és déli homlokzat színezése már elkészült, így ezeken az oldalakon már jól látható, milyen karaktert kap majd az épület a befejezést követően.

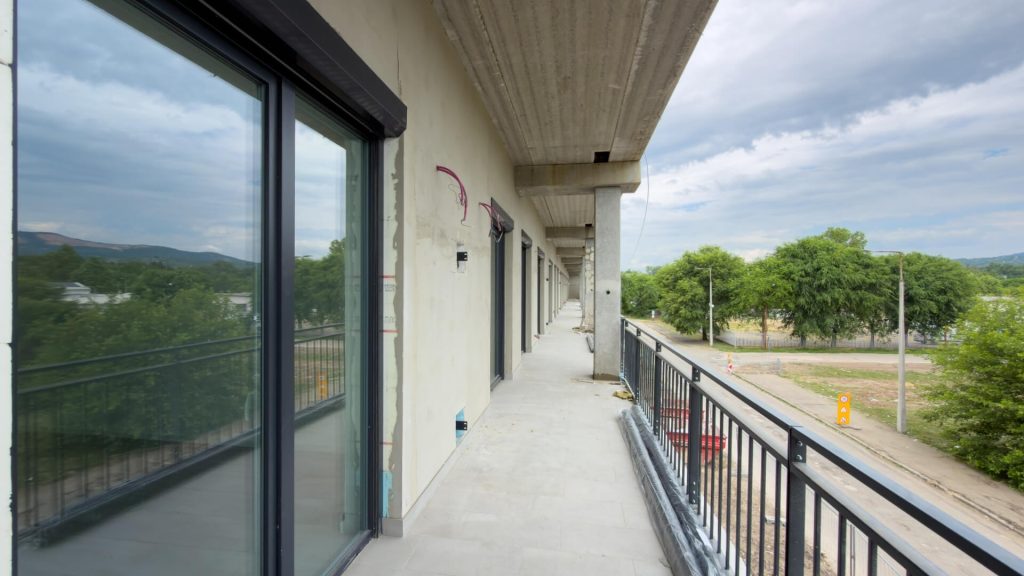

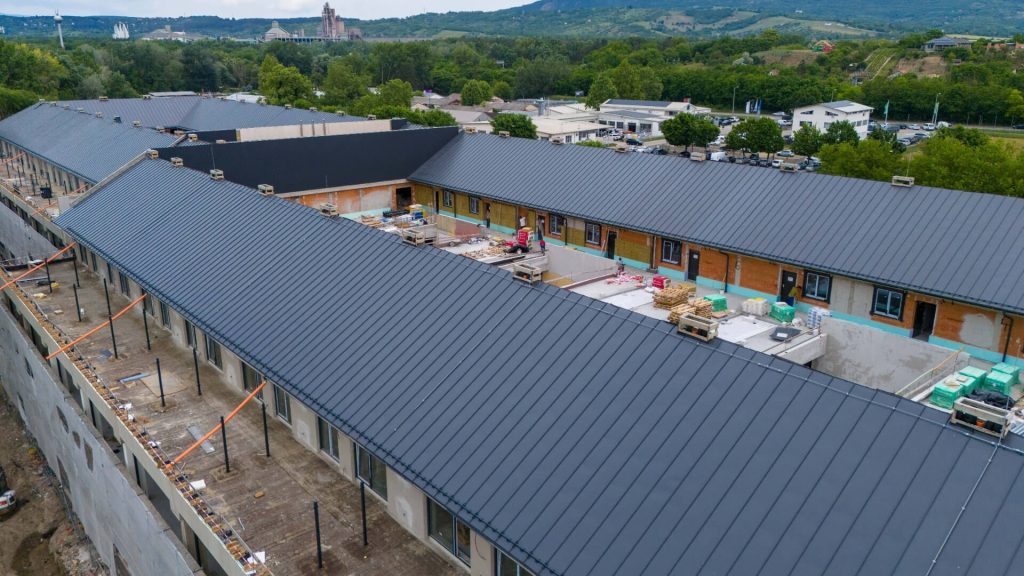

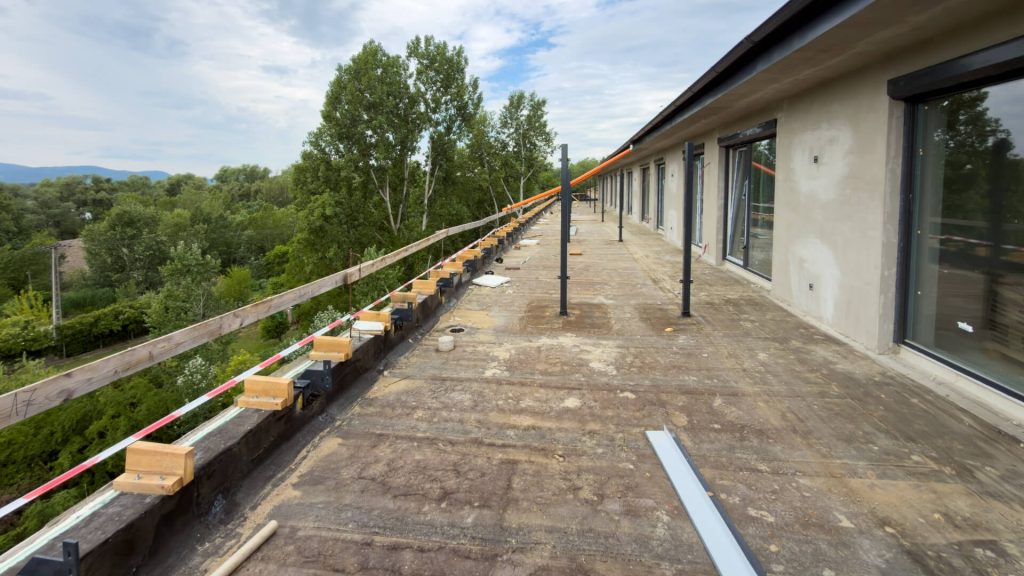

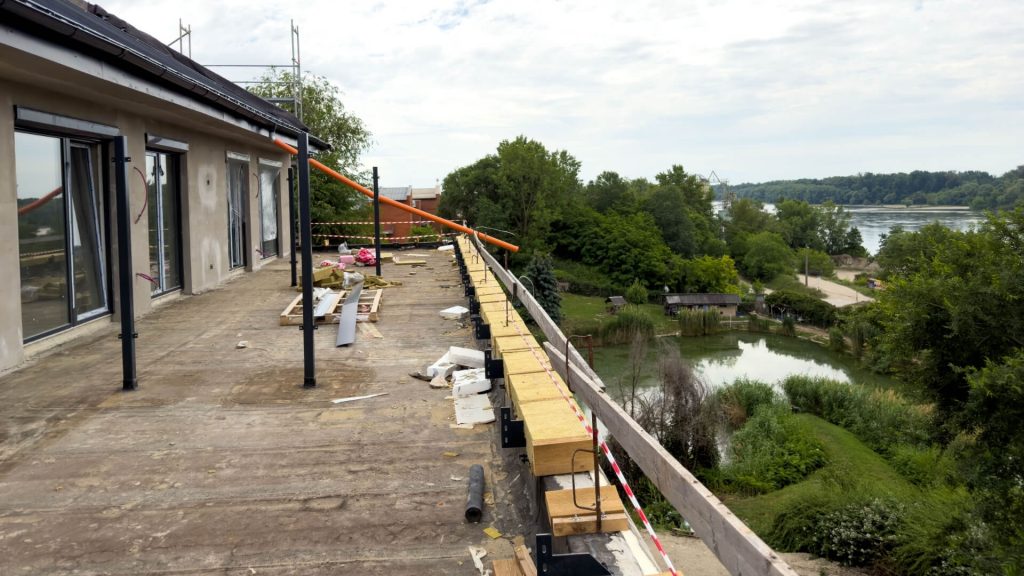

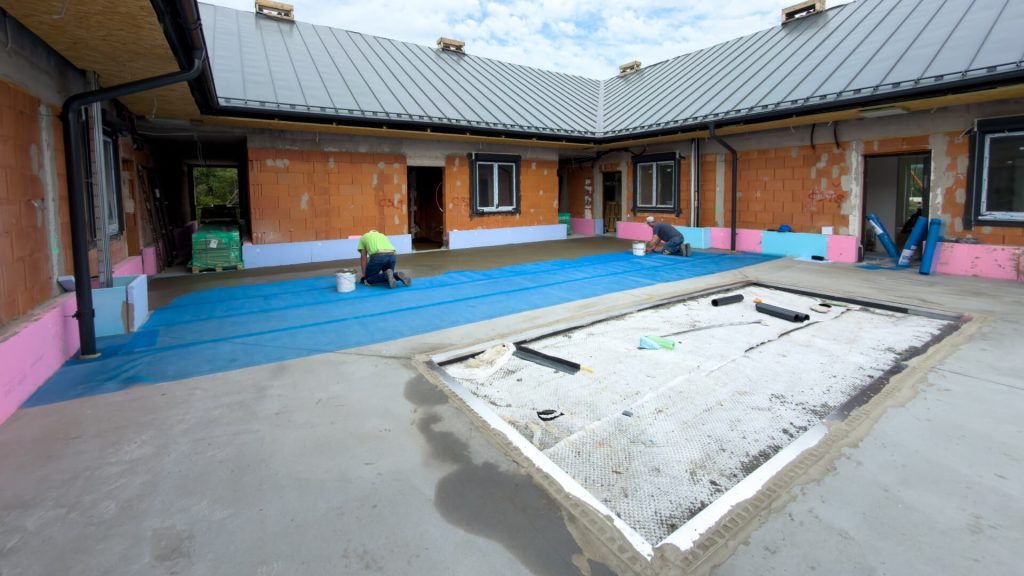

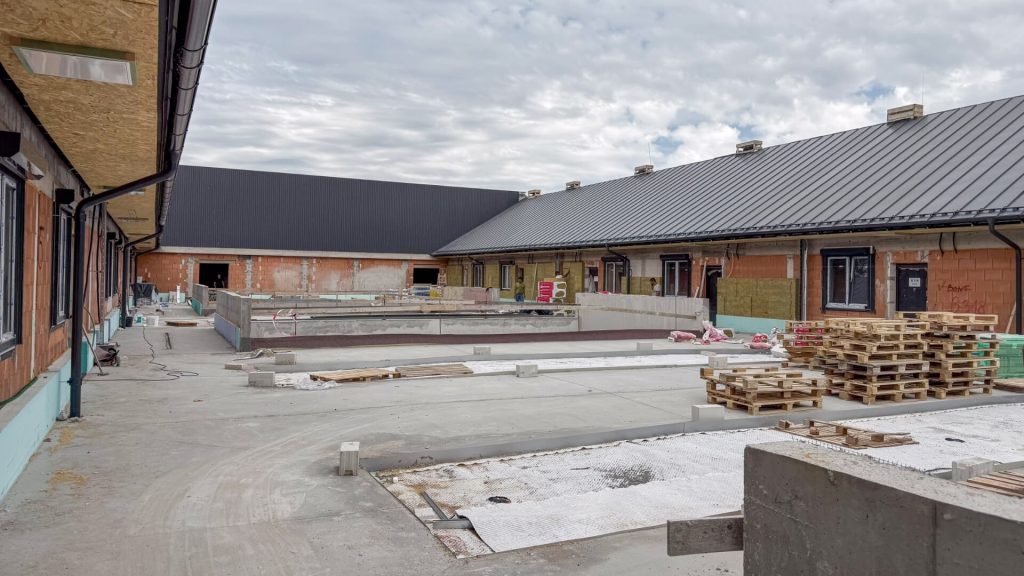

A további homlokzati felületek kivitelezése a méretük miatt több ütemben zajlik, de az előkészítő munkák jó ütemben haladnak. A hőszigetelés hálózása már szinte mindenhol elkészült, miközben folyamatosan zajlanak a korlátelhelyezések, a bádogos munkák és a loggiák burkolási munkálatai is. Ezek a részletek fontos szerepet játszanak abban, hogy az épület külső megjelenése fokozatosan összeálljon, és a projekt egyre közelebb kerüljön végleges állapotához.

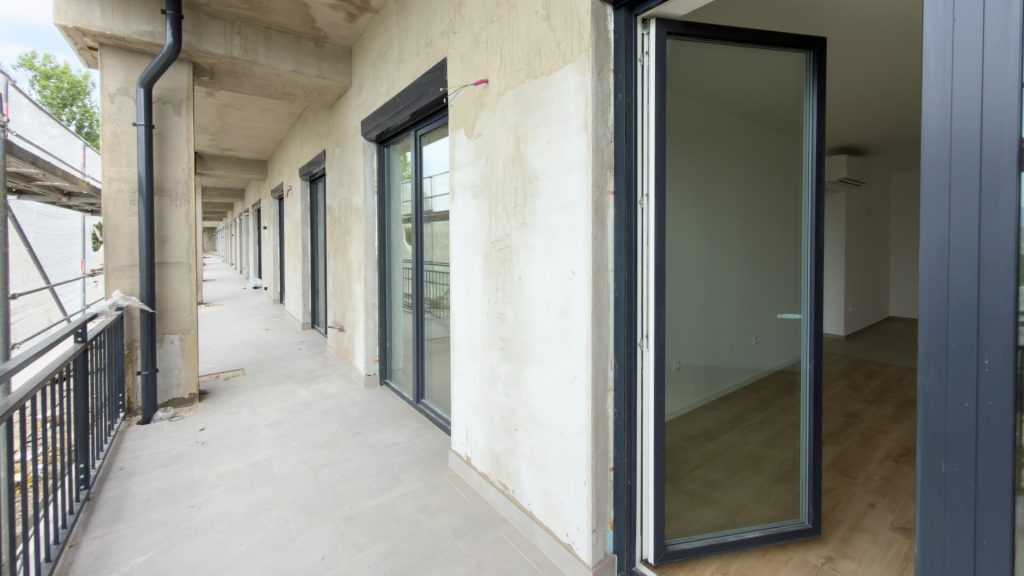

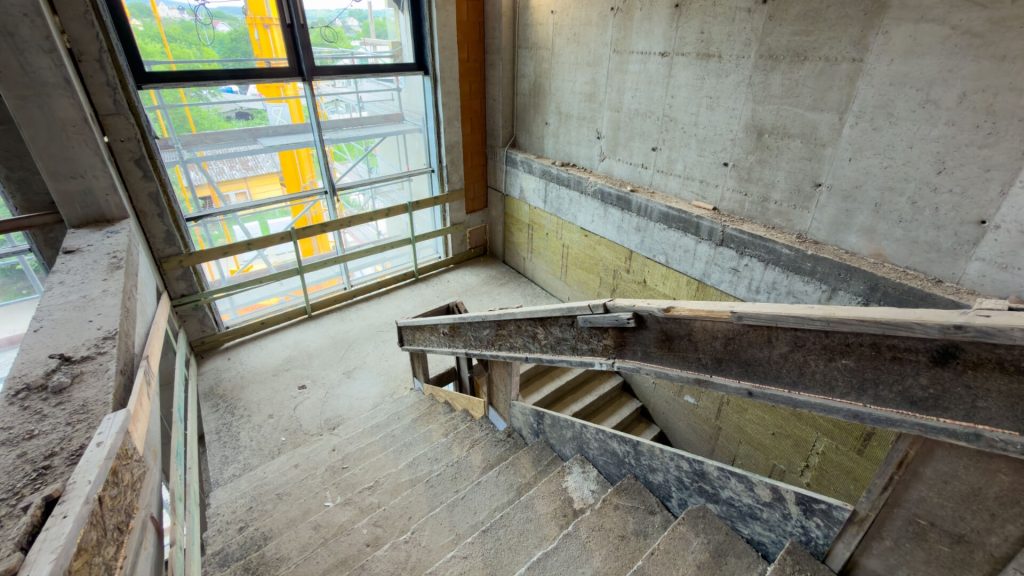

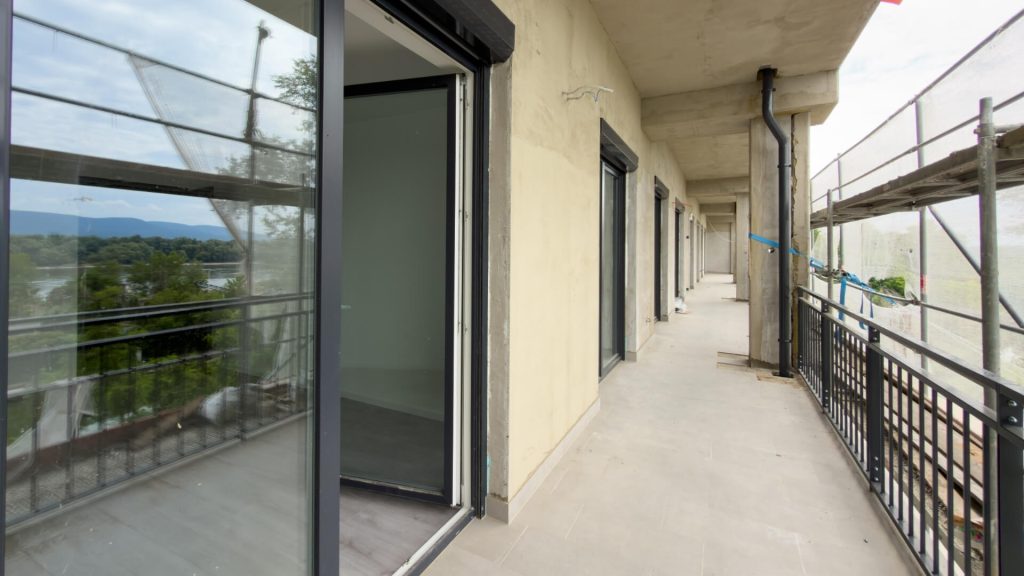

A belső közlekedők és közös terek kialakítása szintén előrehaladott fázisba lépett. A folyosók és közös terek hidegburkolása a 3. emeleten már megkezdődött, a meglévő, megmaradó lépcsőházak kiegyenlítési munkái pedig jelenleg is folyamatban vannak.

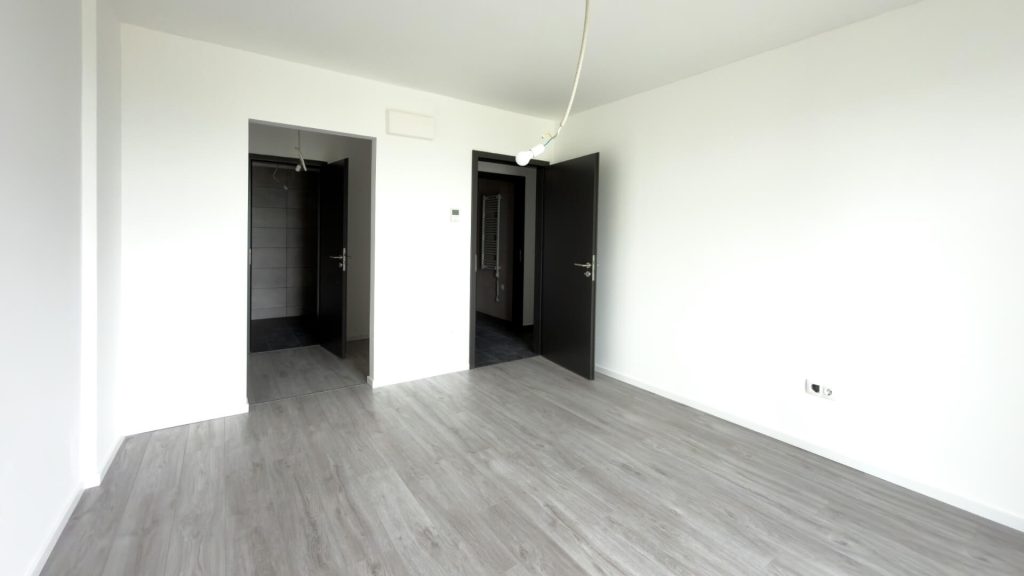

A lakásokon belüli munkálatok is intenzíven zajlanak. A lakások körülbelül negyede már elkészült, ezeknél jelenleg a hibalistázás és a szükséges javítások vannak folyamatban. Ezzel párhuzamosan nagy ütemben készülnek a további lakások belső munkái is, így a kivitelezés több területen egyszerre halad előre.

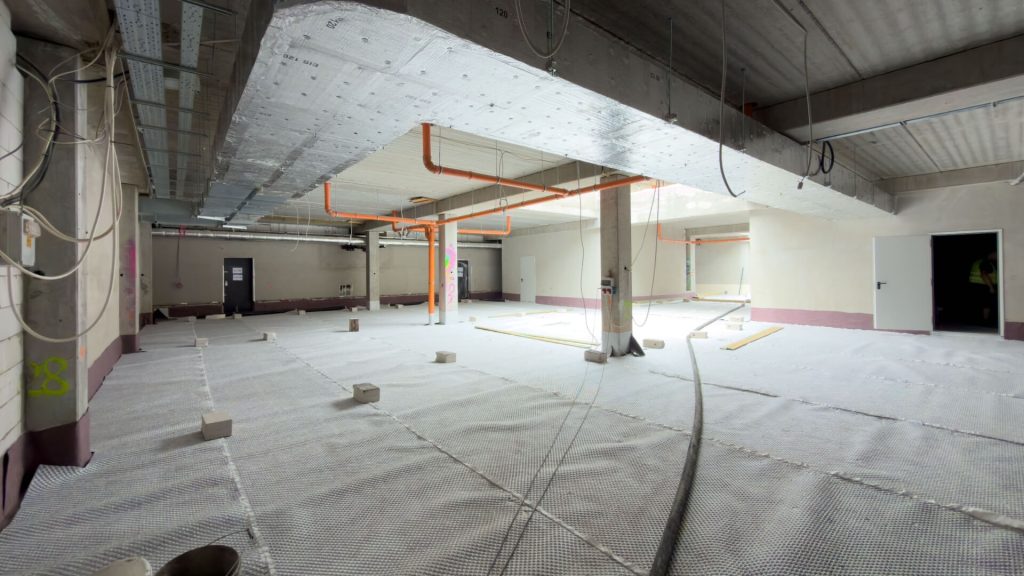

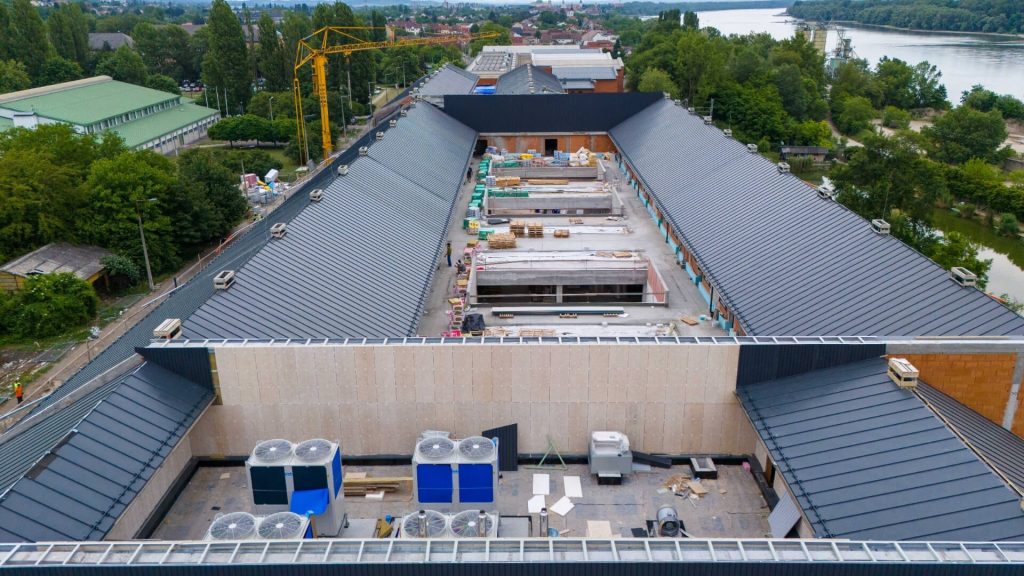

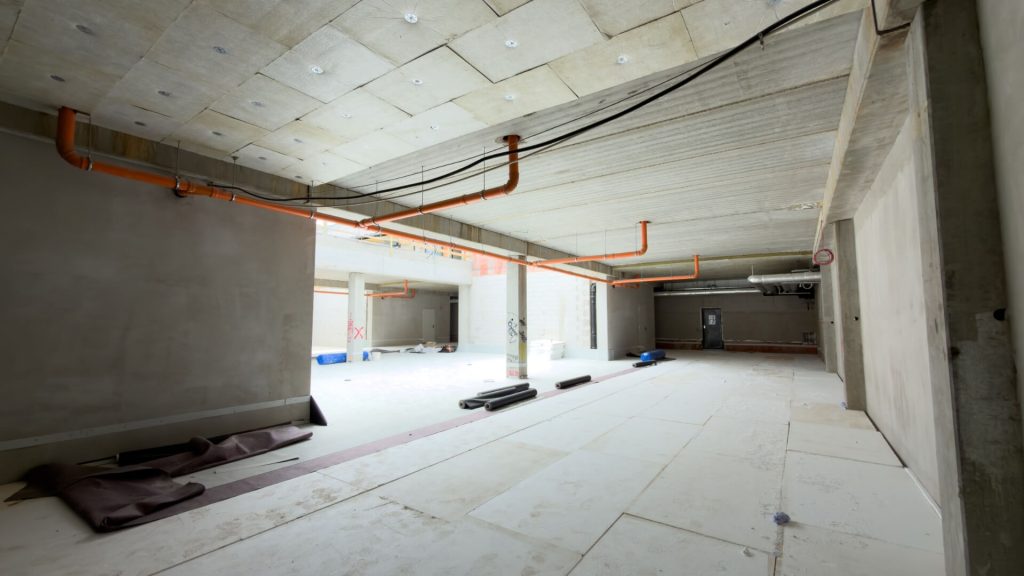

Fontos előrelépés történt az épület gépészeti és üzemeltetési rendszereinek kialakításában is. A tetőtéri gépházak elkészültek, a tetőn elhelyezett gépek beemelése megtörtént, jelenleg pedig a próbaüzem előkészítése zajlik. A közműrákötések az ütemezés szerint haladnak, az új trafó elhelyezése megtörtént, a víz- és gázórák beszerelése pedig a szolgáltatói folyamatokhoz igazodva várható.

A projekt népszerűsége várakozáson felül alakul: a lakások közel 30%-a már elkelt. Ez jól mutatja, hogy a Dunakert elhelyezkedése, lakáskínálata és a projekt előrehaladása vonzó lehetőséget jelent azok számára, akik korszerű, élhető otthont keresnek a váci Duna parton.

A Dunakert építkezése tehát kívül és belül is látványosan halad: a homlokzat végleges megjelenése egyre jobban kirajzolódik, a közös terek és lakások belső munkái folyamatosan készülnek, miközben az épület működéséhez szükséges gépészeti és közműrendszerek kialakítása is fontos mérföldkövekhez érkezett.
